自动化立体仓库怎么安装?兰剑智能告诉你答案!

2025 / 01 / 16

分享到

兰剑智能堆垛机装配方法:

1、地轨的装配

· 按照地轨枕铁的安装进行画线;

· 每块枕铁的安装点进行水平测量;

· 在已画好线的地方进行打孔;

· 根据水平测量得到的数据,对各个枕铁的安装点进行合理的垫片分配;

· 预装枕铁,地脚螺栓先不拧紧;

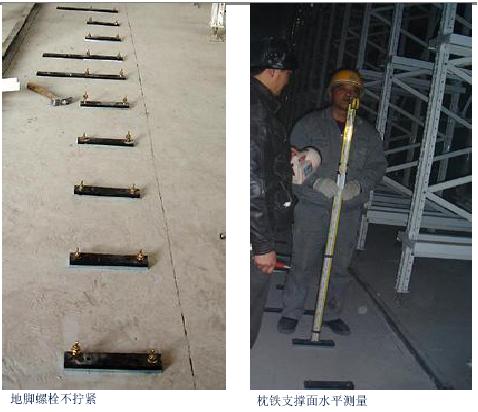

· 对枕铁的支撑面进行水平测量;

· 如果水平度满足要求的话,就拧紧地脚螺栓进行固定;

· 铺上地轨,拉条钓鱼线,对地轨进行直线定位;

· 装上地轨压块,并拧紧;地脚螺栓不拧紧枕铁支撑面水平测量


2、天轨装配

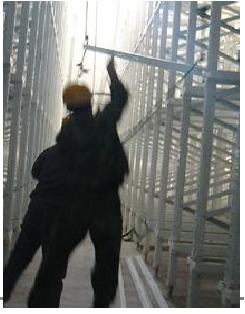

· 将吊梁吊到货架顶面上,因是高空作业,特别要注意安全;

· 将吊梁安装固定好;

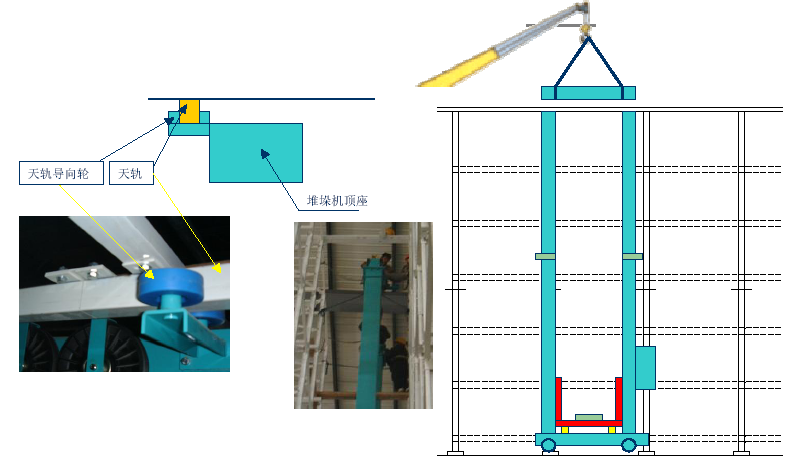

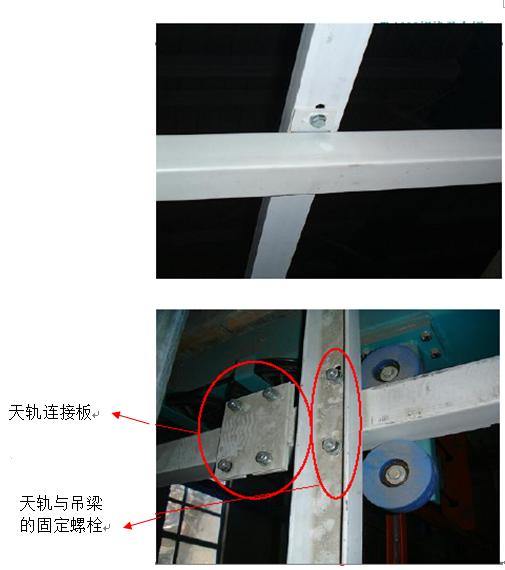

· 将天轨提升到货架顶端,

· 把天轨安装到吊梁下面


· 以地轨为基准,调整天轨的安装精度;


3、地轨、天轨的精度调整

· 地轨的水平度,是通过添加或减少枕铁垫片来实现;

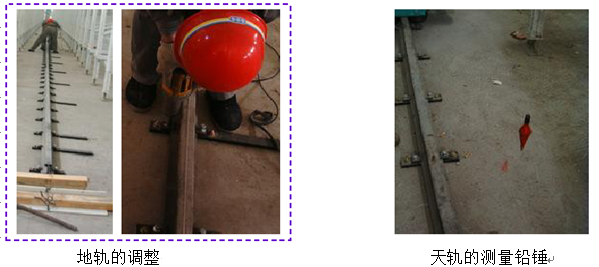

· 在安装线上拉直一条长的钓鱼线,对地轨的直线度进行测量;

· 参考钓鱼线,挪动地轨,让地轨与钓鱼线平行,这样可实现其直线度;

· 在地轨达到精度满足要求后,我们以地轨为基准,调整天轨的安装精度;

· 从天轨上吊下铅锤,能过铅锤测量天轨相对于地轨的水平尺寸,按照安装图的尺寸,挪动天轨的水平位置,以达到天轨的安装精度;

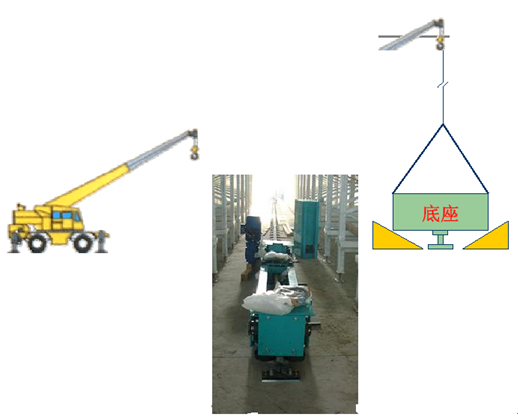

4、堆垛机底座装配

· 选择天轨还没有安装好的空间进行堆垛机安装;

· 将底座安装在地轨上面;

· 采取合理措施,防止底座往两边倒;

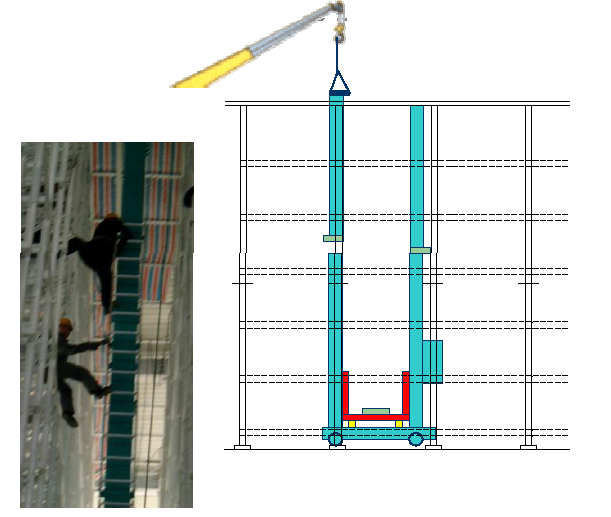

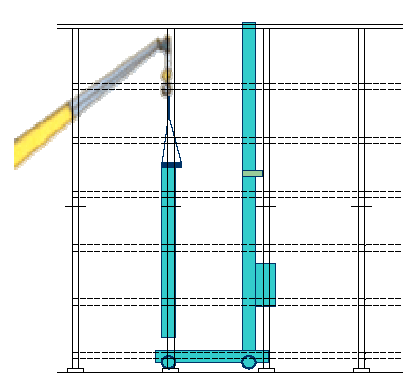

5、A桅杆的吊装

· 连接上、下桅杆,每条桅杆针对不同的堆垛机印上不同号码的钢印,安装时要按号码连接

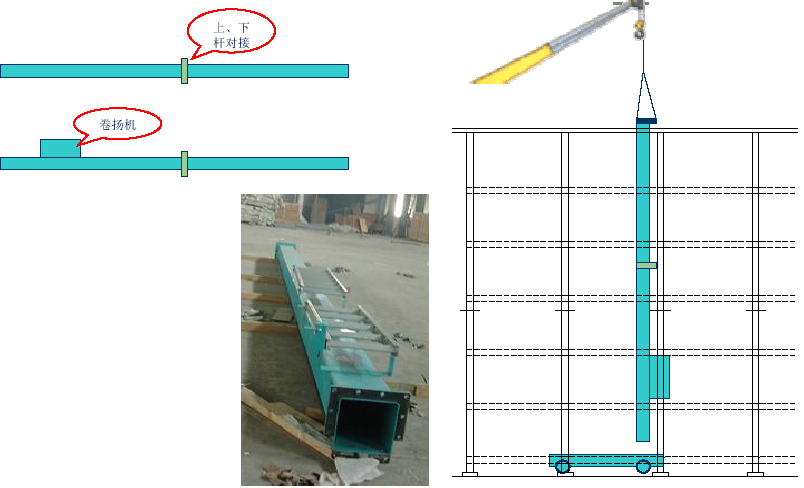

· 要在吊装A桅杆前将卷扬机装好;

· 吊装A桅杆,拧上固定螺栓,做好桅杆的固定工作,防止桅杆往边上倒;



6、吊装B桅杆的下柱

· 每条桅杆针对不同的堆垛机印上不同号码的钢印,安装时要按号码安装;

· 吊装桅杆,拧上固定螺栓,做好桅杆的固定工作,防止桅杆往边上倒


7、吊装货台

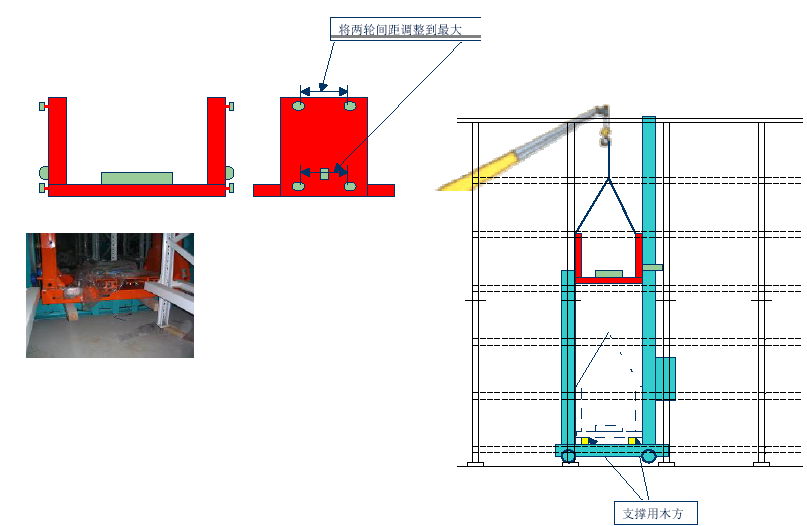

· 在吊装货台前,要先对货台的移动导轮作调整,等吊装好后再重新调整或重装回去。

· 吊机在吊起货台的同时,要慢慢移动货台的位置,将货台两侧的导向轮嵌入桅杆。

· 将货台缓慢降下,注意不要使两侧导向轮从桅杆上滑出。

· 货台先用木方进行支撑;



8、吊装B桅杆的上柱

· 每条桅杆针对不同的堆垛机印上不同号码的钢印,安装时要按号码安装;

·  吊装桅杆,拧上固定螺栓,做好桅杆的固定工作,防止桅杆往边上倒



9、吊装顶座作业:

· 在未安装天轨的地方吊装顶座

· 上好螺栓并拧紧;

· 放开走行马达的制动器,并推动堆垛机前行,让天轨导向轮嵌入天轨,注意不要让垛机往边上倒;

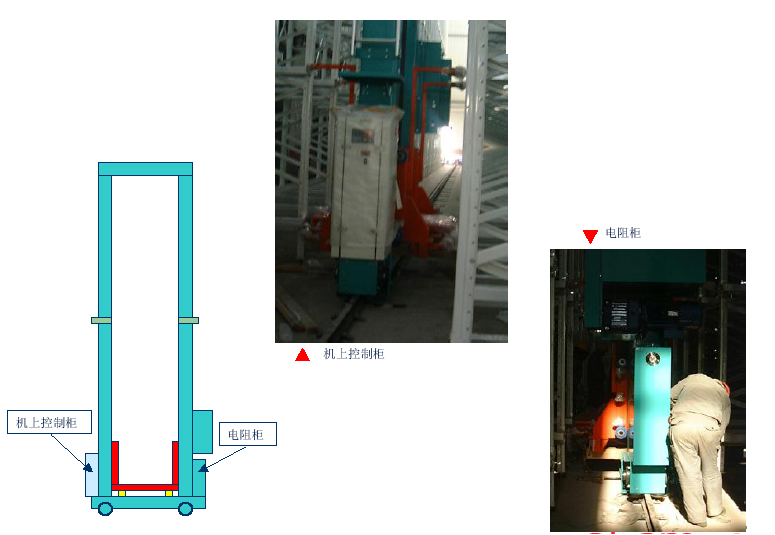

10、控制柜与电阻柜的装配

· 将电线放入控制柜与电阻

· 定位后拧上螺栓;



11、钢丝绳的装配

· 每台堆垛机有两线长短不同的钢丝绳,安装时要分清;

· 钢丝绳要绕过货台上的内部导向轮;

· 两钢丝绳一端头挂在顶座的两挂销上,另一头固定在卷扬机上;

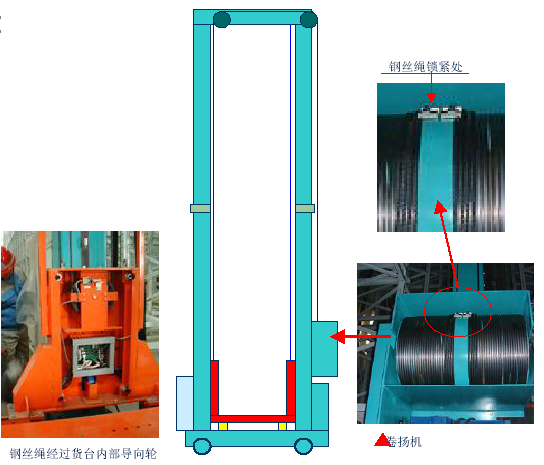

· 卷扬机上,两钢丝绳端头申进的长度要尽量相同(大约200mm),因这会影响货台的水平,如果相差太多,有可能会超过货台水平调整的限度。

· 钢丝绳锁紧后,放开升降马达的制动器,手动转动升降马达,让卷扬要收紧钢丝绳;



12、集电轨的装配

· 把集电轨的吊钩装上,但不拧紧吊钩的固定螺母;

· 将集电轨平铺在其安装旁;

· 将集电轨嵌入吊钩上;

· 集电轨两端的端头安装好,注意给集电轨保留适当的长度;

· 集电轨拉紧,让两端头的拉紧弹簧处在规定的长度上(说明书上标有);

· 拧紧吊钩的固定螺母;


13、装配小配件

· 安装行走编码器Encode1和升降编码器Encode2

· 集电轨电刷安装

· 安装紧急减速、紧急停止等感应器

· 安装货台到控制柜的连接线


14、地上控制柜的安装及排线、接线

· 将地上控制柜定位好,用螺栓固定好

· 做好线槽

· 按图纸进行排线、接线,注意排线和接线的规范化

· 接好线后,要把所有的开关打到断开状态


15、A、B桅杆的垂直精度调整(前提条件:地轨和天轨的精度必须满足精度要求)

· 用铅锤对桅杆进行测量,根据数据来判断其垂直精度;

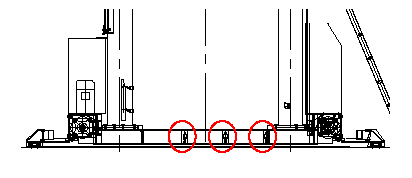

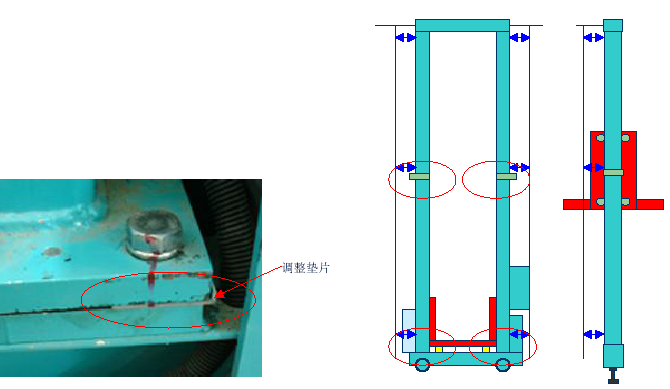

· 通过在红圈处(如右图)垫入垫片来调整调整垫片;



16、货台的水平调整

· 先测量水平,如果两边高度相差过大,要通过调整钢丝绳的长度来现实大幅度的水平调整;

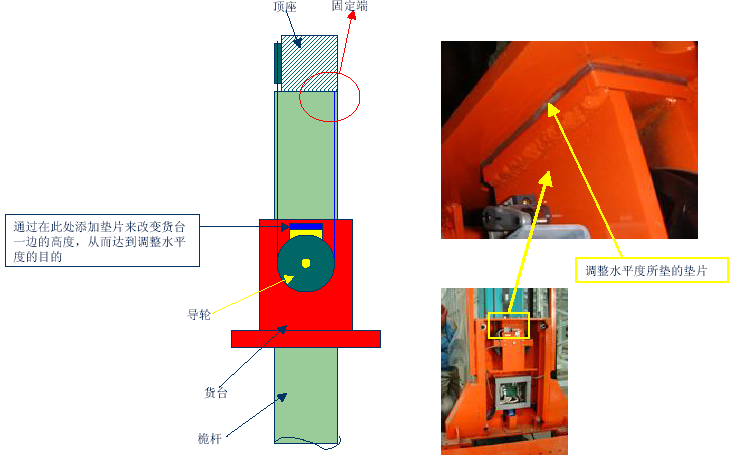

· 如果两边高度相差不大,可以通过右图的调整方法来实现水平微调(右图为微调整方法)固定端顶座;



17、调整行走滚轮的走向精度

· 先在地轨上放上一张白纸,然后推动堆垛机,让堆垛机在纸上走过,我们再从纸上判断堆垛机哪边的地轨导向轮压到地轨上,通过这样来判断行走滚轮的走向偏往哪个方向;

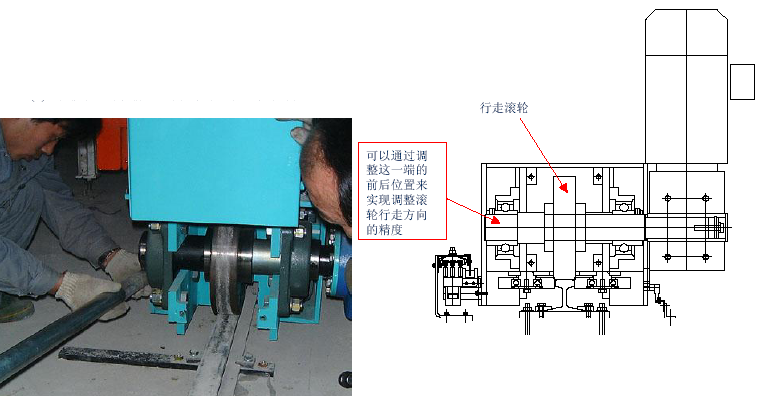

· 先卸掉底座两端的挡板,松开滚轮主轴的锁紧螺栓,再慢慢调整主轴,改正行走滚轮的走向精度。

· 在移动堆垛机前,必须先锁紧主轴的锁紧螺栓;



18、调整货台的升降导向轮的松紧度

· 调整侧面导向轮的松紧度,方法如右图所示;

· 根据下图方法可以调整正面导向轮的松紧度;



19、调整行走和升降认准片的位置

· 调整行走认准片,将堆垛机放在手动方式运行,并将货台停留在中间层的货位上,按顺序移动堆垛机,每在一货位上停止后,对货叉与货架搁板的距离进行测量,判断货叉是否处在货位的中心位置,否侧跟据测量数据对认准片进行调整,使堆垛机在货位上停止时,货叉处在货位的中心位置。

· 升降认准片的调整,将堆垛机放在手动方式运行,然后遮住货台载货感应器(请堆垛机处在非空载的状态下),按顺序升降堆垛机,堆垛机在每层停止时,测量货叉上表面与货架搁板上表面的距离,要求是50mm,根据测量数据调整升降认准片的位置。

调整紧急停止挡板。
